依据标准
《建筑工程施工质量验收统一标准》
《通风与空调工程施工质量验收规范》
施工准备
材料要求及主要机具:
所采用的风机盘管、诱导器、设备应具有出厂合格证明书或质量鉴定 文件。
风机盘管、诱导器设备的结构型式、安装型式、出口方向、进水位置应符合设计安装要求。
设备安装所使用的主料和辅助材料规格、型号应符合设计规定,并具有出厂合格证。
电锤、手电钻、活扳手、套筒扳手、钢锯、管钳子、手锤、台虎钳、丝锥、套丝板、水平尺、线坠、手压泵、压力案子、汽焊工具等。
作业条件:
风机盘管、诱导器和主、副材料已运抵现场,安装所需工具已准备齐全,且有安装前检测用的场地、水源、电源。
建筑结构工程施工完毕,屋顶做完防水层,室内墙面、地面抹完。
安装位置尺寸符合设计要求,空调系统干管安装完毕,接往风机盘管的支管预留管口位置标高符合要求。
操作工艺
工艺流程:
预检→施工准备→电机检查试转→表冷器水压检验→吊架制安→风机盘管安装发愤器安装→连接配管→检验
风机盘管在安装前应检查每台电机壳体及表面交换器有无损伤、锈蚀等缺陷。
电机盘管和诱导器应每台进行通电试验检查,机械部分不得摩擦,电气部分不得漏电。
风机盘管和诱导器应逐台进行水压试验,试验强度应为工作压力的1.5倍,定压后观察2~3min不渗不漏。

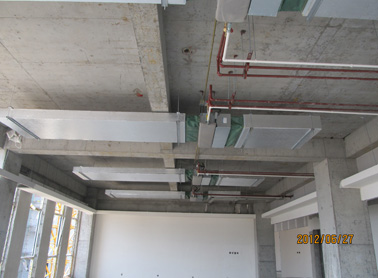

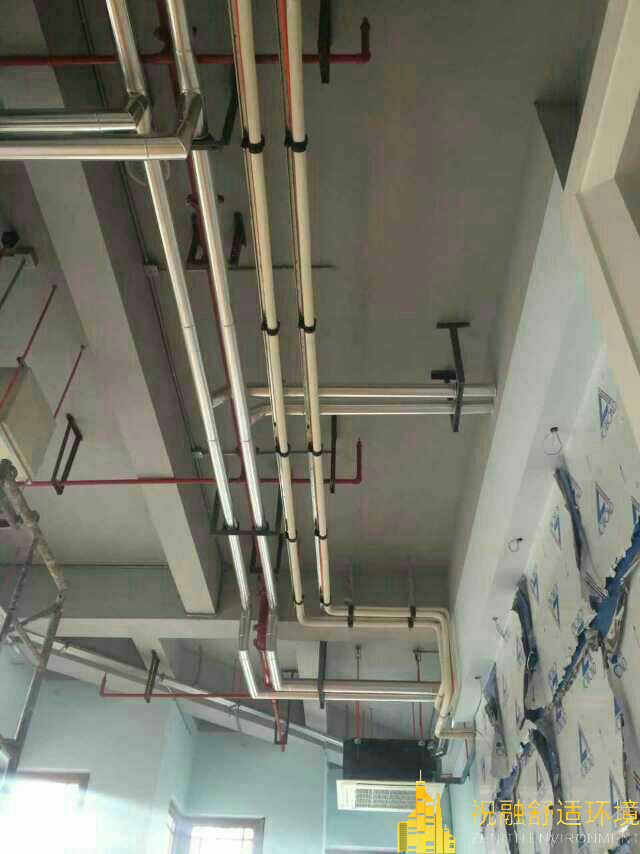

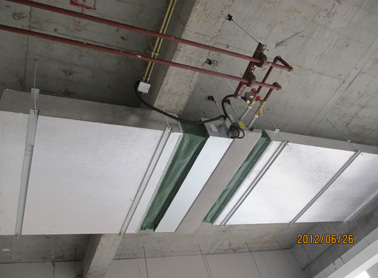

卧式吊装风机盘管和诱导器,吊架安装平整牢固,位置正确。吊杆不应自由摆动,吊杆与托盘相联应用双螺母坚固找平正。
诱导器安装前必须逐台进行质量检查,检查项目如下:
各联接部分不能松动、变形和产生破裂等情况;喷嘴不能脱落、堵塞。
静压箱封头处缝隙密封材料,不能有裂痕和脱落;一次风调节阀必须灵活可靠,并调到全开位置。
诱导器经检查合格后按设计要求的型号就位安装,并检查喷嘴型号是否正确。

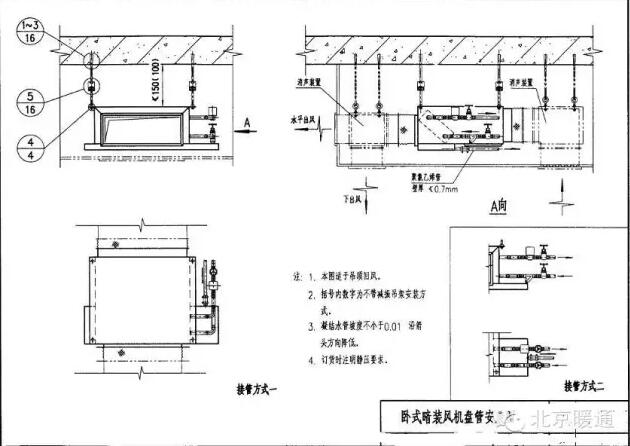

暗装卧式诱导器应由支、吊架固定,并便于拆卸和维修。
诱导器与一次风管连接处应严密,防止漏风。
诱导器水管接头方向和回风面朝向应符合设计要求。立式双面回风诱导器为利于回风,靠墙一面应留50mm以上空间。卧式双回风诱导器,要保证靠楼板一面留有足够空间。

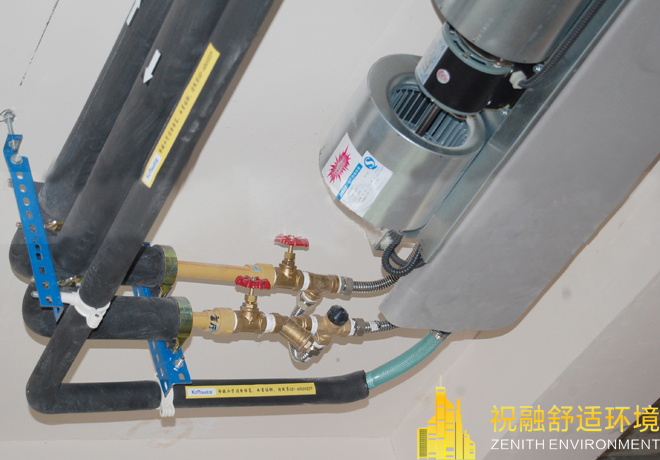

冷热媒水管与风机盘管、诱导器连接宜采用钢管或紫铜管,接管应平直。紧固时应用扳手卡住六方接头,以防损坏铜管。凝结水管宜软性连接,软管长度不大于300mm材质宜用透明胶管,并用喉箍紧固严禁渗涌,坡度应正确、凝结水应畅通地流到指定位置,水盘应无积水现象。
风机盘管、诱导器同冷热媒管连接,应在管道系统冲洗排污后再连接,以防堵塞热交换器。
暗装的卧式风机盘管、吊顶应留有活动检查门,便于机动组能整体拆卸和维修。
质量标准

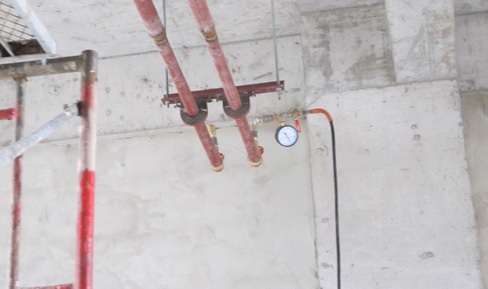

机组安装前宜进行单机三速试运转及水压检漏试验。试验压力为系统工作压力的1.5倍,试验观察时间为2min,不渗漏为合格;
机组应设独立支、吊架,安装的位置、高度及坡度应正确、固定牢固;
机组与风管、回风箱或风口的连接,应严密、可靠。
检查数量:按总数抽查10%,且不得少于1台。
检查方法:观察检查、查阅检查试验记录。
成品保护
风机盘管和诱导器运至现场后要采取措施,妥善保管,码放整齐。应有防雨、防雪措施。
冬期施工时,风机盘管水压试验后必须随即将水排放干净,以防冻坏设备。
风机盘管诱导器安装施工要随运随装,与其它工种交叉作业时要注意成品保护,防止碰坏。
立式暗装风机盘管,安装完后要配合好土建安装保护罩。屋面喷浆前应采取防护措施,保护已安装好的设备,保证清洁。
应注意的质量问题

应注意的质量问题见表
